Quảng Ninh: Gỡ nút thắt hạ tầng cho dự án năng lượng trọng điểm
Giao đất theo tiến độ, hỗ trợ nhà đầu tư hoàn tất thủ tục
Tại cuộc họp ngày 6/8, UBND tỉnh Quảng Ninh tổ chức cuộc họp cho ý kiến tháo gỡ khó khăn cho một số dự án trọng điểm thuộc ngành Than và dự án Nhà máy điện khí LNG Quảng Ninh.
Cuộc họp nhằm đánh giá tình hình triển khai, làm rõ vướng mắc và đề ra giải pháp cụ thể, kịp thời để đảm bảo tiến độ thực hiện theo kế hoạch.
Đối với dự án Nhà máy điện khí LNG Quảng Ninh tại phường Cửa Ông, tỉnh đã thu hồi được 4,9ha trong tổng số 41,12ha đất dự án. UBND tỉnh yêu cầu Ban Quản lý Dự án đầu tư xây dựng khu vực II bàn giao phần diện tích này cho nhà đầu tư trước ngày 11/8.
![]() |

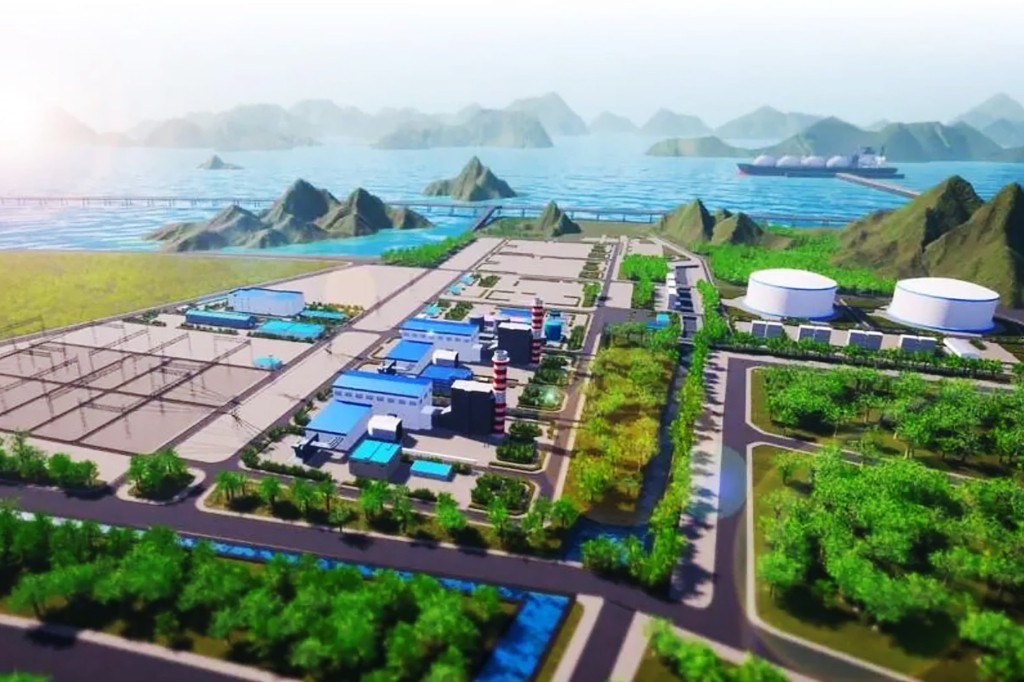

Đẩy nhanh tiến độ Dự án Nhà máy điện khí LNG Quảng Ninh |
Phương châm được tỉnh quán triệt là "thu đến đâu, bàn giao đến đó", không chờ toàn bộ diện tích mới bàn giao một lần, nhằm rút ngắn thời gian chờ đợi và tạo điều kiện để nhà đầu tư triển khai các hạng mục kỹ thuật sớm nhất.
Về phần diện tích mặt nước, UBND tỉnh giao Sở Nông nghiệp và Phát triển nông thôn, Sở Công Thương phối hợp hỗ trợ doanh nghiệp hoàn tất hồ sơ, trình các cơ quan có thẩm quyền để bàn giao trong tháng 8.
UBND phường Cửa Ông cũng được yêu cầu khẩn trương hoàn tất công tác bồi thường, hỗ trợ và tái định cư, đảm bảo bàn giao toàn bộ diện tích còn lại trong quý III/2025.
Xử lý dứt điểm tồn tại trong ngành Than
Đối với các dự án thuộc ngành Than, lãnh đạo tỉnh chỉ đạo UBND phường Quang Hanh (trước đây là phường Cẩm Thủy) phối hợp cùng các chủ đầu tư rà soát, xác định rõ trách nhiệm trong từng nội dung tồn đọng, tránh để kéo dài khiếu kiện hoặc phát sinh phức tạp. Trường hợp vượt thẩm quyền, cần báo cáo UBND tỉnh để có hướng xử lý dứt điểm.
Cùng với đó, các đơn vị ngành Than được yêu cầu tổng rà soát các khu chung cư cũ cấp D (trước đây là nhà ở công nhân) để đề xuất phương án giải quyết tài sản không còn hiệu quả; đồng thời điều chỉnh quy hoạch, xử lý chậm tiến độ, tạo quỹ đất phục vụ phát triển đô thị. Báo cáo tổng hợp phải được hoàn thiện và gửi về UBND tỉnh trước ngày 15/8.
![]() |
UBND tình Quảng Ninh tập trung tháo gỡ mọi khó khăn cho các dự án trọng điểm |
Đến nay đã có 35 nội dung kiến nghị từ các đơn vị ngành Than được giải quyết dứt điểm. Ngoài ra, 6 nội dung khác đã cơ bản hoàn tất, 15 nội dung còn lại đang trong quá trình xử lý. Tỉnh Quảng Ninh yêu cầu các Sở, ngành và chính quyền địa phương cần tiếp tục phối hợp chặt chẽ, chủ động rà soát các vướng mắc còn tồn tại, giải quyết đúng quy trình, đúng thẩm quyền, không để ảnh hưởng đến tiến độ chung của các dự án.
UBND tỉnh Quảng Ninh khẳng định trong thời gian tới sẽ tiếp tục đồng hành, tháo gỡ khó khăn cho các nhà đầu tư, nhất là trong lĩnh vực năng lượng và khai thác than. Tuy nhiên, tỉnh cũng nhấn mạnh yêu cầu trách nhiệm từ phía doanh nghiệp trong việc thực hiện đúng các quy định pháp luật, phối hợp tích cực với các cơ quan chức năng và địa phương trong quá trình triển khai dự án.
Việc đẩy nhanh giải phóng mặt bằng, hoàn thiện thủ tục pháp lý và xử lý dứt điểm các kiến nghị từ cơ sở không chỉ tạo điều kiện cho nhà đầu tư mà còn góp phần cải thiện môi trường đầu tư, nâng cao hiệu quả sử dụng đất, thúc đẩy phát triển kinh tế địa phương.
Tin liên quan
Cùng chuyên mục
Đọc thêm

T&T Group và Saigon Co.op hợp tác phát triển mô hình bán lẻ tại các khu đô thị toàn quốc

Khẳng định uy tín thương hiệu hơn ba thập kỷ cùng người tiêu dùng Việt

VietinBank chấm dứt hoạt động Phòng giao dịch Lê Trọng Tấn

Một nữ khách hàng tại TP HCM “rinh” ngay 1 ký vàng khi gửi tiết kiệm HDBank

Động lực cho hành trình hướng đến nền kinh tế tuần hoàn

VPBank Flagship Hà Nội: Không gian giao dịch đẳng cấp, trải nghiệm vượt trội

VPBank hợp tác cùng Vietjet và Visa ra mắt thẻ VPBank YoJo Visa Platinum

Công ty Tân Đệ tiếp tục hành trình cùng con về thăm Lăng Bác

SAP dự kiến đầu tư hơn 150 triệu euro để ra mắt Trung tâm Nghiên cứu & Phát triển tại Việt Nam
